Thanh tra Chính phủ chỉ ra hàng loạt sai phạm đất đai tại dự án của Vietracimex

13/07/2023

TN&MTNgày 11/7/2023, Thanh tra Chính phủ đã ban hành Thông báo Kết luận thanh tra số 1564/TB-TTCP chỉ ra các sai phạm về đất đai tại dự án Khu đô thị Kim Chung - Di Trạch do Tổng Công ty Cổ phần Thương mại Xây dựng (Vietracimex) làm chủ đầu tư.

Theo đó, Thanh tra Chính Phủ (TTCP) đã Thông báo Kết luận về thanh tra trên địa bàn huyện Hoài Đức, TP. Hà Nội. Trong đó có kết luận về thanh tra việc thu hồi đất khu vực Ao Đấu, thôn Dậu 1, xã Di Trạch, huyện Hoài Đức, TP.Hà Nội để thực hiện dự án xây dựng hạ tầng kỹ thuật khu đất dịch vụ để giải phóng mặt bằng (GPMB) dự án xây dựng Khu đô thị mới Kim Chung - Di Trạch.

Thanh tra Chính phủ chỉ ra hàng loạt sai phạm đất đai tại dự án của Vietracimex

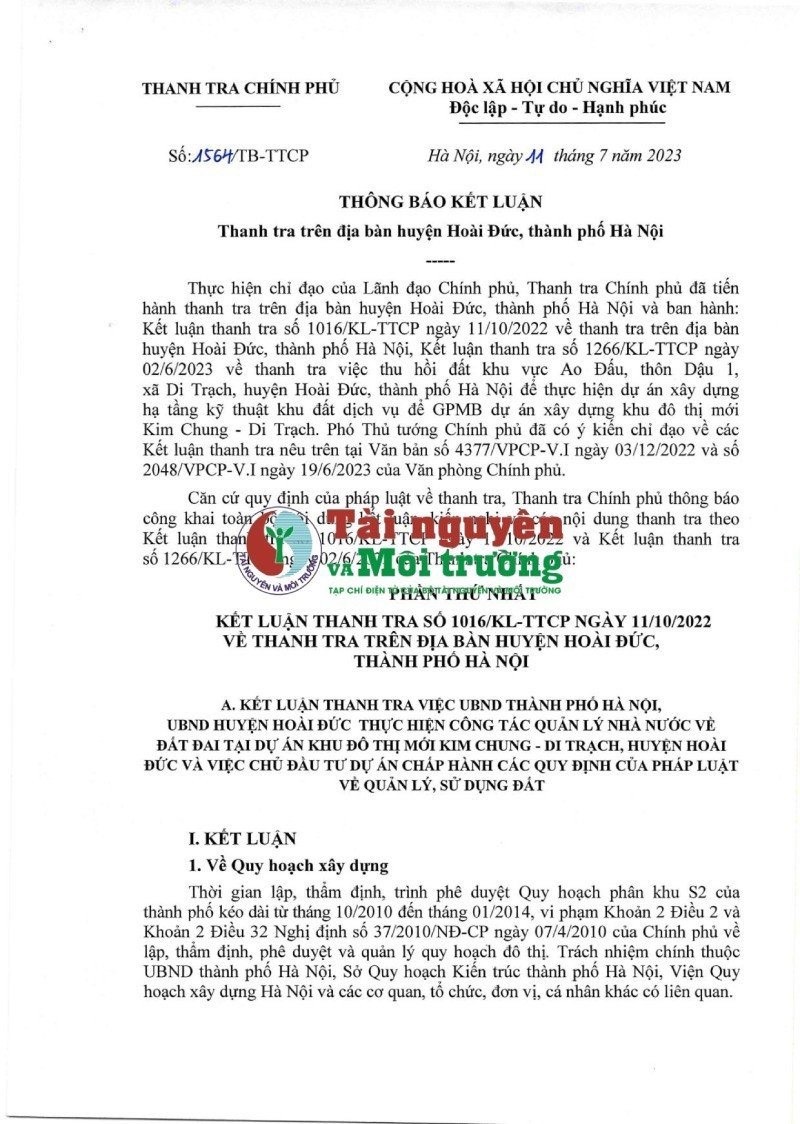

Thông báo Kết luận thanh tra số 1564/TB-TTCP ngày 11/7/2023 của Thanh tra Chính phủ

Về công tác thực hiện GPMB, sau 03 tháng kể từ khi có quyết định thu hồi đất tổng thể (Quyết định số 1174/QĐ-UBND), UBND huyện Hoài Đức mới ban hành quyết định thu hồi đất đến từng hộ gia đình, cá nhân là không đúng quy định tại điểm d khoản 1 Điều 53 Nghị định số 84/2007/NĐ-CP ngày 25/5/2007 của Chính phủ. Hội đồng Bồi thường GPMB huyện Hoài Đức không ban hành thông báo thu hồi đất đến từng hộ gia đình, cá nhân (104 hồ sơ được kiểm tra đều thiếu thông báo thu hồi đất) là không đúng quy định tại khoản 1 Điều 52 Nghị định số 84/2007/NĐ-CP ngày 25/5/2007. UBND huyện Hoài Đức thực hiện việc bồi thường, hỗ trợ GPMB theo diện tích ghi trên giấy tờ về quyền sử dụng đất, không căn cứ vào diện tích đo đạc thực tế là không đúng với quy định tại Khoản 1, 2 Điều 47 Nghị định số 84/2007/NĐ-CP.
Ngoài ra, tại thời điểm thanh tra, diện tích đất của Dự án được bàn giao là 136,48 ha đất (giảm 1,68 ha) so với diện tích đất được giao tại Quyết định số 1174/QĐ-UBND ngày 08/5/2008 của UBND tỉnh Hà Tây nhưng chủ đầu tư dự án là Tổng Công ty Cổ phần Thương mại Xây dựng (Vietracimex) và UBND huyện Hoài Đức chưa chủ động hoàn thiện hồ sơ để trình UBND thành phố Hà Nội điều chỉnh lại diện tích đất giao cho Vietracimex tại Quyết định số 1174/QĐ-ƯBND; chưa bàn giao đất theo qui định đối với 10,28 ha đất là chưa nỗ lực thực hiện, gây khó khăn cho việc sử dụng đất của Dự án. Trách nhiệm chính thuộc về Vietracimex, UBND huyện Hoài Đức và các các phòng, ban, cá nhân có liên quan.

Thanh tra Chính phủ chỉ ra hàng loạt sai phạm đất đai tại dự án của Vietracimex

Cổng vào Khu đô thị Kim Chung - Di Trạch

Về giao đất, nộp tiền sử dụng đất, Thanh tra Chính phủ cũng chỉ rõ, UBND tỉnh Hà Tây có Quyết định số 1174/QĐ-UBND ngày 08/5/2008 về việc thu hồi 138,17 ha đất, giao Vietracimex thực hiện Dự án nhưng không quy định cụ thế diện tích đất giao có thu tiền sử dụng đất, cho thuê đất, thời hạn sử dụng đất... để làm căn cứ cho việc xác định tiền sử dụng đất; không căn cứ vào Quy hoạch chi tiết xây dựng tỷ lệ 1/500 đã được duyệt là thực hiện không đúng quy định tại Khoản 3 Điều 30 Nghị định số 181/NĐ-CP ngày 29/10/2004 của Chính phủ. Trước khi ra quyết định giao đất cho Vietracimex, Sở Tài nguyên và Môi trường tỉnh Hà Tây không thẩm định nhu cầu sử dụng đất của Dự án là thực hiện không đúng quy định tại Điểm b Khoản 1 Điều 30 Nghị định số 181/NĐ-CP ngày 29/10/2004 của Chính phủ. Trách nhiệm thuộc UBND tỉnh Hà Tây, Sở Tài nguyên và Môi trường tỉnh Hà Tây thời kỳ nêu trên.
Cùng với đó, UBND tỉnh Hà Tây đã có Quyết định số 1381/QĐ-ƯBND ngày 27/5/2008 về việc phê duyệt tiền sử dụng đất của Dự án đối với 53,9 ha đất (bao gồm: đất nhà liền kề, biệt thự, chung cư cao tầng và đất công trình hỗn hợp) theo Quyết định số 1256/QĐ-UBND ngày 17/7/2007 của UBND tỉnh Hà Tây là chưa đúng quy định tại Điều 4 Nghị định số 198/2004/NĐ-CP ngày 03/12/2004 của Chính phủ và Điểm 2.1 Mục I Phần B Thông tư số 117/2004/TT-BTC ngày 07/12/2004 của Bộ Tài chính. Trách nhiệm thuộc UBND tỉnh Hà Tây, Sở Tài chính tỉnh Hà Tây. Đến nay, UBND thành phố Hà Nội, các sở, ngành chức năng và chủ đầu tư vẫn đang thực hiện các thủ tục rà soát, xác định và thu nộp nghĩa vụ tài chính của Dự án theo quy định.
Bên cạnh đó, Kết luận thanh tra còn chỉ ra việc Vietracimex đầu tư xây dựng các công trình hạ tầng kỹ thuật, các công trình xây dựng và nhà ở của Dự án mà không lưu giữ hồ sơ, bản vẽ, bản đồ Quy hoạch chi tiết xây dựng tỷ lệ 1/2000, 1/500 được cơ quan nhà nước có thẩm quyền phê duyệt. Đặc biệt là ký hợp đồng chuyển nhượng đất, nhà cho 16 khách hàng khi dự án chưa đủ điều kiện chuyển nhượng. Trách nhiệm này theo TTCP thuộc về Vietracimex.

Vietracimex đã ký hợp đồng chuyển nhượng đất, nhà cho 16 khách hàng khi dự án chưa đủ điều kiện chuyển nhượng.

Thanh tra Chính phủ đề nghị UBND thành phố Hà Nội chỉ đạo UBND huyện Hoài Đức khẩn trương hoàn thành công tác GPMB, bàn giao để Vietracimex triển khai thực hiện dự án theo điều chỉnh tổng thể quy hoạch chi tiết tỷ lệ 1/500 được duyệt, tránh gây lãng phí đất đai; phối hợp với Vietracimex rà soát, xác định số tiền 20,362 tỉ đồng mà Vietracimex đã chi trả, hỗ trợ di chuyển mộ chí cho đối tượng bị thu hồi đất để thực hiện dự án (chưa nằm trong các Phương án GPMB); lập phương án bồi thường, hỗ trợ, GPMB theo quy định; khắc phục những sai sót trong công tác bồi thường GPMB.
Đồng thời chỉ đạo kiểm điểm nghiêm túc, xác định rõ trách nhiệm theo quy định đối với tập thể, cá nhân do thực hiện chưa đúng quy định của pháp luật, để xảy ra một số thiếu sót, tồn tại, trong việc chậm quyết định thu hồi đất đến từng hộ gia đình, cá nhân; không thông báo thu hồi đất đến các trường hợp bị thu hồi; bồi thường, hỗ trợ GPMB không theo diện tích đất sử dụng thực tế; không kịp thời đề nghị UBND thành phố Hà Nội điều chỉnh lại diện tích đất đã được giao cho phù hợp với diện tích đất bàn giao mốc giới; chậm thực hiện dứt điểm trong công tác GPMB, bàn giao đất để thực hiện dự án; chưa tích cực thực hiện chỉ đạo của Phó Thủ tướng Chính phủ trong việc kiểm tra, xem xét, tính toán trình Thủ tướng Chính phủ quyết định xử lý 89,3 tỷ đồng do việc áp dụng chi phí rủi ro bất động sản và chi phí bảo dưỡng hạ tầng không đúng quy định trong quá trình xác định tiền sử dụng đất của Dự án theo Kết luận của TTCP.

>>>>> Xin vui lòng xem thêm:

https://tainguyenvamoitruong.vn/nghe-an-tang-cuong-quan-ly-dat-dai-cid14680.html

-https://tainguyenvamoitruong.vn/quan-ly-va-su-dung-hieu-qua-tai-nguyen-dat-dai-cua-lo-voi-cong-tac-quan-ly-va-xu-ly-cac-du-an-cham-tien-do-cid14761.html

Đỗ Hùng




Gửi Bình Luận

code

Tin liên quan

Tin tức

Phó Thủ tướng yêu cầu Thanh Hóa vận hành thông suốt chính quyền 2 cấp

Đắk Lắk: Công bố Nghị quyết, Quyết định của Trung ương và địa phương sáp nhập các đơn vị hành chính

Cả nước có 34 đơn vị hành chính cấp tỉnh

Lễ công bố thành lập TP. Hồ Chí Minh mới

Nông nghiệp

Từ Biên bản ghi nhớ đến hành động: Lâm Đồng phát triển công nghệ sinh học nông nghiệp

Tôi là phóng viên OCOP: Hành trình trọn vẹn đam mê và truyền lửa

Lâm Hà công nhận 56 sản phẩm OCOP

Quảng Bình hoàn thành 1.450 căn nhà đợt 1 cho hộ nghèo, hộ cận nghèo - Vượt tiến độ đề ra

Tài nguyên

Vì sao Thanh Hóa giàu tài nguyên nhưng vẫn khan hiếm vật liệu xây dựng?

Thẩm định các đề án thăm dò khoáng sản tại hai địa phương

Đổi thay tích cực cho nghề nuôi biển: Tháo gỡ các nút thắt

Nam Định: Quản lý hiệu quả tài nguyên khoáng sản

Môi trường

Gỡ khó trong thực thi chính sách bảo vệ rừng

Tăng cường bảo vệ và phát triển rừng bền vững tại Thái Nguyên

Lạng Sơn đón nhận Danh hiệu Công viên địa chất toàn cầu UNESCO

Giữ vững màu xanh cho rừng Vân Hồ: Hiệu quả từ sự vào cuộc đồng bộ

Video

Giải pháp kiểm soát nguồn gây ô nhiễm môi trường ở các thành phố lớn

Nâng cao chất lượng nội dung và điểm số khoa học trên Tạp chí in Tài nguyên và Môi trường

Nâng cao công tác quản lý nhà nước về môi trường và hỗ trợ các doanh nghiệp

Phụ nữ tiên phong trong phát triển kinh tế tuần hoàn

Khoa học

Lâm Đồng: Hội thảo hợp tác công nghệ y sinh Việt Nam - Cu Ba

Ứng dụng AI - Nâng chuẩn an toàn thực phẩm, phát triển doanh nghiệp xanh

Nghiên cứu xác định khu vực thuận lợi cho trồng di thực cây sâm Ngọc Linh tại tỉnh Quảng Ninh dựa trên đánh giá tài nguyên khí hậu và đất

Thiên Phúc - Đưa khoa học vào từng sợi nấm

Chính sách

Bà Rịa - Vũng Tàu: Nhiều bất cập không được thống nhất tại buổi tiếp công dân

Tập trung ứng phó với mưa lớn ở miền núi trung du Bắc Bộ

Thủ tướng chỉ đạo tăng cường phòng, chống thiên tai trước mùa mưa bão năm 2025

Cục Môi trường (Bộ Nông nghiệp và Môi trường) với chiến lược giám sát kháng thuốc: Định hình hành động liên ngành

Phát triển

Tạp chí Nông nghiệp và Môi trường - IWEDI: Kết nối trí tuệ nữ doanh nhân với truyền thông nông nghiệp xanh

Định hướng ngành Nông nghiệp và Chăn nuôi phát triển theo tiêu chuẩn toàn cầu

10 sáng kiến tiêu biểu chống ô nhiễm nhựa

Thúc đẩy chuyển đổi số, cơ sở dữ liệu ngành nông nghiệp và môi trường

Diễn đàn

Thời tiết ngày 29/6: Bắc Bộ cục bộ mưa rất to, Tây Nguyên và Nam Bộ chiều tối mưa dông

Hành trình đến Net Zero: Hỗ trợ kỹ thuật và tiếp cận nguồn vốn xanh

Thời tiết ngày 27/6: Vùng núi, trung du Bắc Bộ mưa rất to

Số hóa và truy xuất nguồn gốc để nâng giá trị nông sản Việt
