Khánh Hòa: Đẩy nhanh giải phóng mặt bằng dự án điện hạt nhân Ninh Thuận

Khánh Hòa: Đẩy nhanh giải phóng mặt bằng dự án điện hạt nhân Ninh Thuận

Thứ sáu, 29/5/2026, 07:01 (GMT+7)
logo Công tác bồi thường, hỗ trợ, tái định cư tại Dự án Nhà máy điện hạt nhân Ninh Thuận 1 (xã Phước Dinh), và Dự án Nhà máy điện hạt nhân Ninh Thuận 2 (xã Vĩnh Hải), tiếp tục được được đẩy nhanh tiến độ triển khai theo từng khâu, từ xác định nguồn gốc đất, lập phương án, niêm yết, thẩm định đến phê duyệt và chi trả…

Nhiều chỉ tiêu GPMB đã có chuyển biến

Theo Sở Nông nghiệp và Môi trường tỉnh Khánh Hòa, Dự án Nhà máy điện hạt nhân Ninh Thuận 1, có khoảng 1.129 trường hợp/515 ha bị ảnh hưởng. Trong đó, khu nhà máy có khoảng 1.000 trường hợp/449,4 ha; khu tái định cư có 129 trường hợp/65,6 ha.

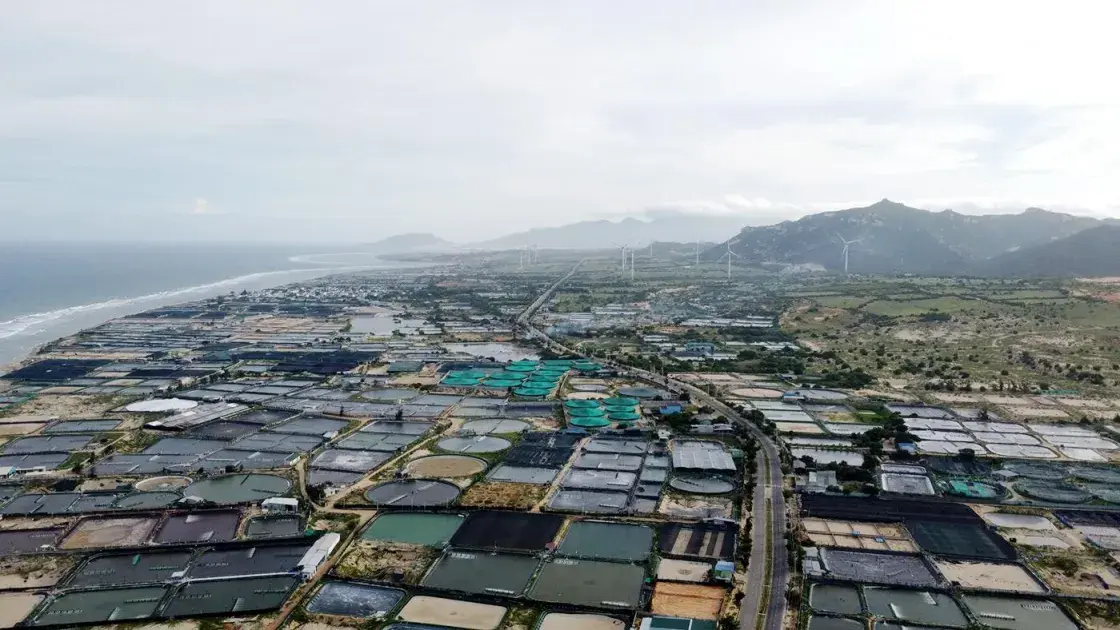

Khánh Hòa tăng tốc triển khai công tác giải phóng mặt bằng để triển khai Dự án Nhà máy điện hạt nhân Ninh Thuận 1 và 2.

Đến ngày 24/5/2026, công tác xác định nguồn gốc đất đã thực hiện 1.074/1.129 trường hợp, đạt 95,1%. Riêng khu tái định cư hoàn thành 129/129 trường hợp, đạt 100%; khu nhà máy đạt 945/1.000 trường hợp, tương đương 94,5%. Hiện còn khoảng 55 trường hợp thuộc khu vùng đệm, với diện tích khoảng 41 ha, chưa xác định nguồn gốc.

Về lập phương án bồi thường, hỗ trợ, tái định cư, lũy kế đã thực hiện 853 trường hợp/392,9 ha, đạt 75,5% về số lượng và 76,3% về diện tích, tăng 76 trường hợp so với ngày 18/5/2026. Công tác niêm yết công khai phương án đạt 446 trường hợp/334,1 ha. Số lượng niêm yết thấp hơn số đã lập phương án do cần kiểm tra thực địa, xác minh lại vật kiến trúc để cập nhật mô tả theo quy định mới.

Dự án đã chuyển hồ sơ thẩm định 222 trường hợp/205,5 ha; Phòng Kinh tế cấp xã đã thẩm định xong 191 trường hợp/205 ha. Đến nay, đã phê duyệt phương án cho 184 trường hợp/184,4 ha với tổng giá trị 653 tỷ đồng. Công tác chi trả tiền bồi thường, hỗ trợ đã thực hiện 46 trường hợp/35,76 ha với số tiền 154,4 tỷ đồng, tăng 9 trường hợp/10,26 ha/43,3 tỷ đồng.

Tổng diện tích đã ban hành quyết định thu hồi đất tại Dự án Nhà máy điện hạt nhân Ninh Thuận 1 là 82,8 ha, đạt 16%. Tổng kinh phí giải ngân lũy kế đạt 653 tỷ đồng trên tổng 1.675 tỷ đồng, tương đương 39%.

Đối với Dự án Nhà máy điện hạt nhân Ninh Thuận 2, khu vực xã Vĩnh Hải, toàn dự án có khoảng 869 trường hợp/480,3 ha bị ảnh hưởng. Trong đó, khu nhà máy có khoảng 740 trường hợp/381,8 ha; khu tái định cư có 101 trường hợp/31,8 ha; khu tái định canh có 55 trường hợp/66,75 ha.

Tính đến kỳ báo cáo, dự án đã lập phương án 786 trường hợp/190,8 ha, đạt 87,7% về số lượng và 39,7% về diện tích. Công tác niêm yết phương án đạt 620 trường hợp/145,5 ha; đã chuyển thẩm định 304 trường hợp/94,5 ha thuộc khu nhà máy; Phòng Kinh tế cấp xã đã thẩm định xong 267 trường hợp/85,6 ha.

Đến nay, dự án đã phê duyệt phương án cho 264 trường hợp/85,2 ha với tổng giá trị 797,6 tỷ đồng. Riêng khu nhà máy, diện tích đất thu hồi của hộ dân là 250 ha, đã phê duyệt 85,2 ha, đạt 34%. Công tác chi trả tiền bồi thường, hỗ trợ đã thực hiện 156 trường hợp/57,5 ha. Tổng diện tích đã thực hiện phê duyệt phương án bồi thường và thu hồi là 106,2 ha, tăng 20,32 ha so với ngày 18/5/2026, đạt 12,63%. Tổng kinh phí giải ngân lũy kế đạt 658,6 tỷ đồng trên tổng 1.546 tỷ đồng, tương đương 42,6%.

Rút ngắn thời gian nhưng không bỏ bước

Theo Sở Nông nghiệp và Môi trường, tiến độ tại Dự án Nhà máy điện hạt nhân Ninh Thuận 1, khu vực xã Phước Dinh, còn chậm do phải phối hợp với Công an tỉnh kiểm tra nội dung chia tách theo chỉ đạo của UBND tỉnh; đồng thời xác minh lại vật kiến trúc để nhập lại phần mô tả theo quy định mới. Do phần lớn hồ sơ hiện nay thuộc khu dân cư, mật độ vật kiến trúc nhiều nên việc rà soát cần thêm thời gian.

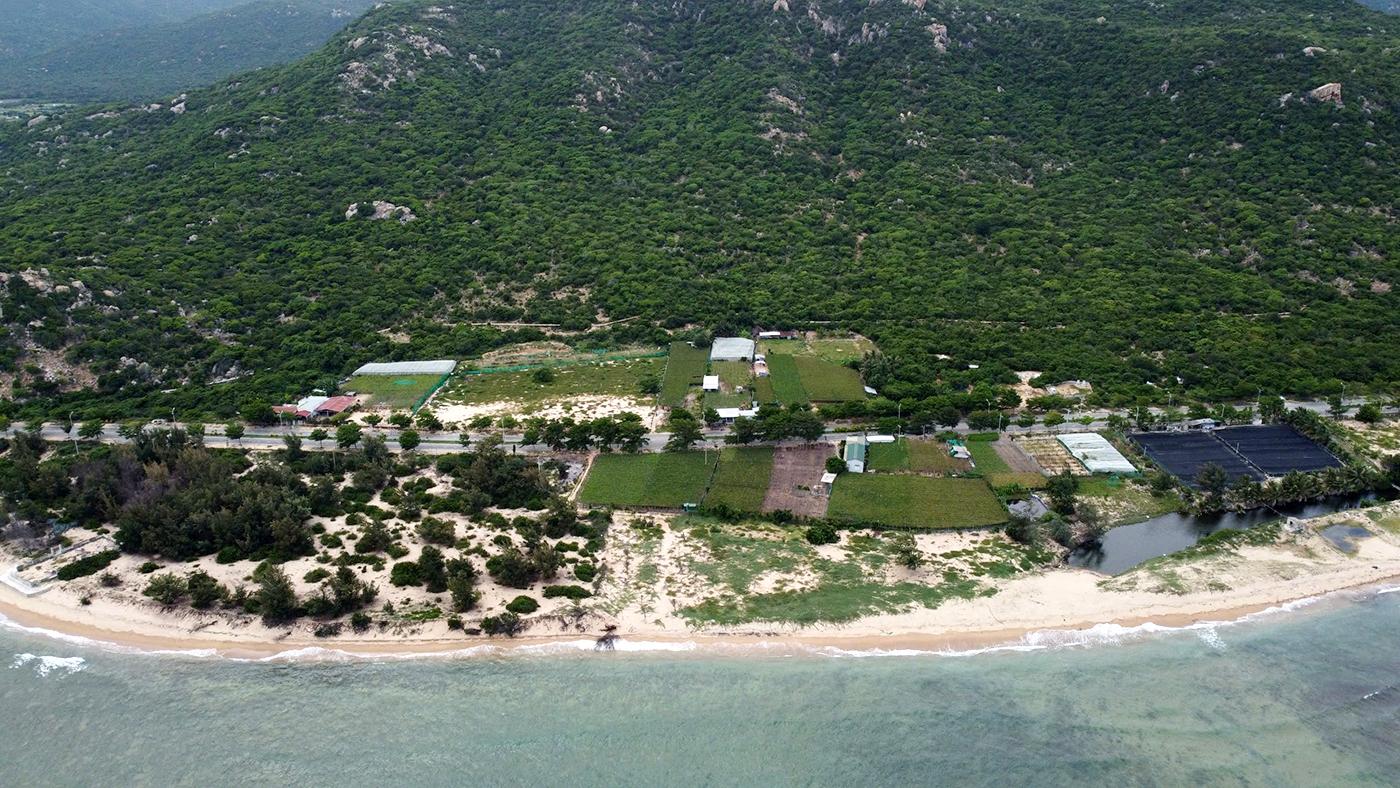

Khánh Hòa tập trung chi trả kinh phí bồi thường, hỗ trợ cho người bị thu hồi đất và tạo tiền đề thuận lợi cho các đợt tiếp theo

Một số hồ sơ cũng đang trong thời gian niêm yết, kết thúc niêm yết và đối thoại với người có đất thu hồi. Riêng nội dung rà soát nguồn gốc đất, hiện có 121 trường hợp/69,5 ha, chiếm 13,5% về diện tích, đang chờ chính sách mới của Nghị quyết Chính phủ.

Đối với Dự án Nhà máy điện hạt nhân Ninh Thuận 2, khu vực xã Vĩnh Hải, nguyên nhân ảnh hưởng tiến độ là việc cập nhật đơn giá cây trồng theo Quyết định số 35/2026/QĐ-UBND ngày 4/5/2026, có hiệu lực từ ngày 15/5/2026.

Trong quá trình triển khai, Tổ công tác 550 và Trung tâm Phát triển quỹ đất tỉnh đã theo dõi, báo cáo tiến độ chi tiết theo ngày, tuần; phối hợp với UBND xã Phước Dinh để hỗ trợ lập phương án bồi thường, hỗ trợ, tái định cư; đồng thời hỗ trợ Phòng Kinh tế cấp xã trong quá trình thẩm định phương án ở bước niêm yết và bước thẩm định.

Để hoàn thành công tác di dân, tái định cư và bàn giao mặt bằng dự án cho chủ đầu tư theo tinh thần chỉ đạo của Thủ tướng Chính phủ, Sở Nông nghiệp và Môi trường kiến nghị UBND tỉnh tiếp tục phối hợp với Văn phòng Chính phủ, Bộ Nông nghiệp và Môi trường để hoàn thiện chính sách hỗ trợ cho người sử dụng đất, bảo đảm sinh kế, ổn định đời sống và tái định cư.

Sở cũng kiến nghị đẩy nhanh tiến độ hoàn thành khu nghĩa trang phục vụ Nhà máy điện hạt nhân Ninh Thuận 2 tại khu vực xã Vĩnh Hải để tổ chức di dời mộ; bố trí kinh phí 3% để ban quản lý dự án của hai xã có kinh phí thực hiện nhiệm vụ. Đồng thời, UBND hai xã Phước Dinh và Vĩnh Hải cần thường xuyên đôn đốc, nắm chắc tiến độ từng khâu, xử lý kịp thời các điểm chưa thống nhất giữa đơn vị lập phương án và đơn vị thẩm định.

Theo Sở Nông nghiệp và Môi trường tỉnh Khánh Hòa, các đơn vị được yêu cầu rút ngắn thời gian thực hiện nhưng không bỏ bước; triển khai song song nhiều phần việc, ưu tiên xử lý từ việc dễ đến việc khó, có bao nhiêu trình bấy nhiêu, không dồn số lượng lớn, nhằm sớm chi trả kinh phí bồi thường, hỗ trợ cho người bị thu hồi đất và tạo tiền đề thuận lợi cho các đợt tiếp theo.

Trung Nhân
