Nghệ An quyết liệt gỡ vướng mắc, đưa dự án hồ chứa nước Bản Mồng về đích

Nghệ An quyết liệt gỡ vướng mắc, đưa dự án hồ chứa nước Bản Mồng về đích

Thứ năm, 20/8/2026, 14:15 (GMT+7)
logo UBND tỉnh Nghệ An yêu cầu các sở, ngành, địa phương và đơn vị liên quan tập trung xử lý dứt điểm những khó khăn, vướng mắc, đẩy nhanh tiến độ thi công, phấn đấu hoàn thành Dự án Hồ chứa nước Bản Mồng trong năm 2026.

Ấn định thời hạn hoàn thành cho từng hạng mục

Theo Thông báo số 761/TB-UBND về kết luận của Phó Chủ tịch UBND tỉnh Nguyễn Văn Đệ tại buổi kiểm tra hiện trường và làm việc xử lý các khó khăn, vướng mắc liên quan đến Dự án Hồ chứa nước Bản Mồng giai đoạn 1 ngày 10/8/2026, thời gian qua, các địa phương, Ban Quản lý dự án Nông nghiệp và Môi trường cùng các sở, ngành đã có nhiều nỗ lực triển khai các hạng mục của dự án.

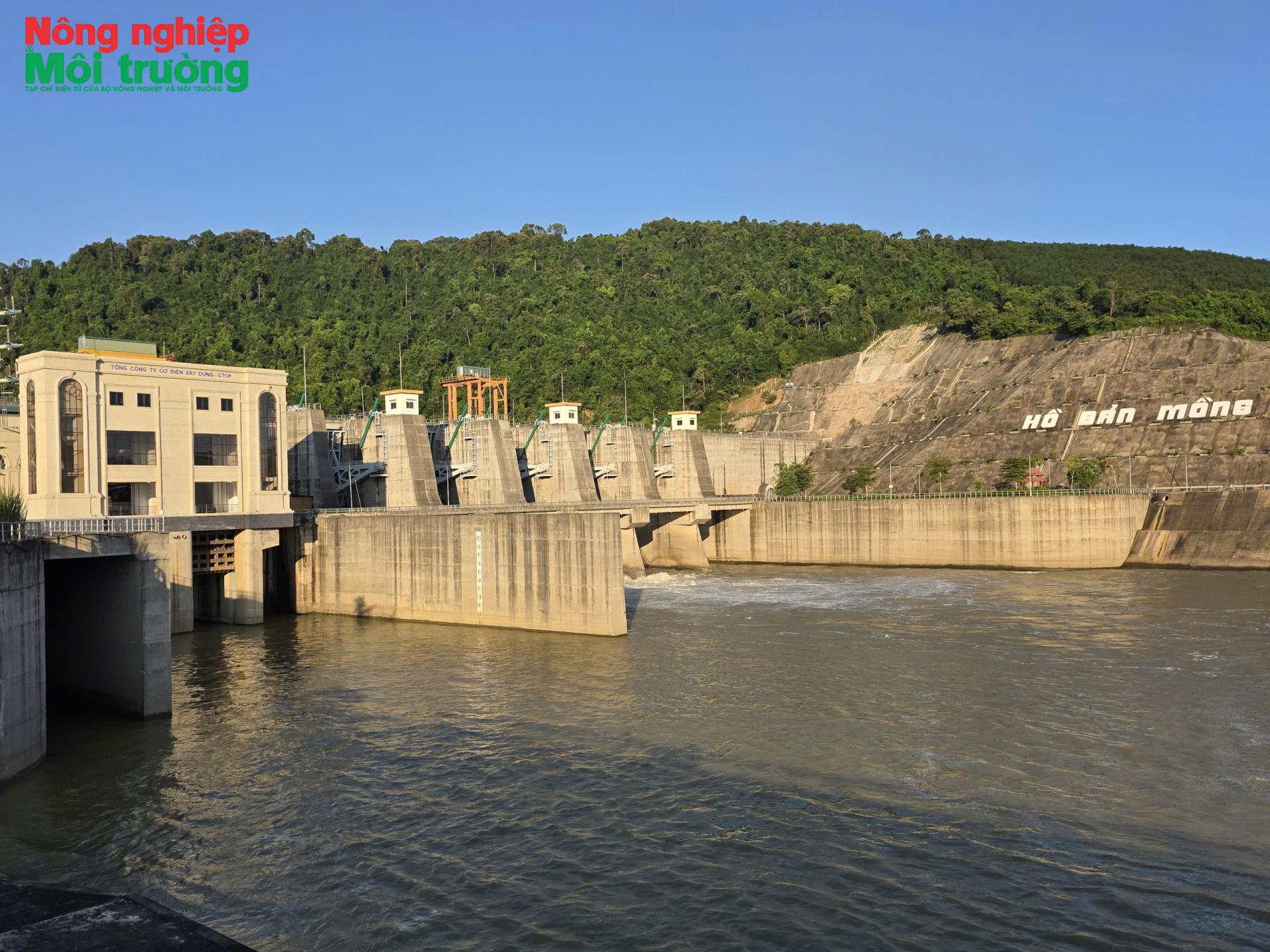

Dự án khi đi vào vận hành sẽ cấp nước tưới cho 18.838ha ven sông Hiếu

Tuy nhiên, tiến độ thực hiện vẫn chưa đáp ứng yêu cầu. Tỷ lệ giải ngân nguồn vốn được bố trí mới đạt 24,8%; nhiều hạng mục còn thi công dở dang, chậm so với kế hoạch đề ra.

Qua kiểm tra thực tế, UBND tỉnh Nghệ An đã phê bình nghiêm khắc một số đơn vị thi công do chưa tập trung đầy đủ nhân lực, thiết bị, vật tư để triển khai công việc theo tiến độ. Trong đó có Tổng công ty 36 - Công ty Cổ phần; Công ty CP Tư vấn và Đầu tư xây dựng Thiên Hoàng; Công ty Cổ phần Tư vấn và Xây dựng Đông Đô - đơn vị thi công Nghĩa trang Kẻ Khoang và 2 khu sản xuất tại khu vực dốc 77, Na Cáng bản Bình 3; Công ty Cổ phần Tây An.

Trước yêu cầu phải hoàn thành dự án trong năm 2026, UBND tỉnh giao Ban Quản lý dự án Nông nghiệp và Môi trường tăng cường đôn đốc, chỉ đạo các đơn vị thi công tập trung nguồn lực, đồng thời phối hợp với chính quyền địa phương và các cơ quan liên quan xử lý dứt điểm những tồn tại, nhất là các vướng mắc về giải phóng mặt bằng.

Đối với Tổng công ty 36 - Công ty Cổ phần, tỉnh yêu cầu hoàn thành các hạng mục điều chỉnh kênh tiêu Châu Bình, đoạn cuối kênh hộp nối mố cầu, xử lý đoạn đường vào đập phụ 3 bị ngập và gia cố kênh tiêu Châu Bình trước ngày 15/12/2026.

Một số hạng mục khác cũng được ấn định thời hạn hoàn thành cụ thể. Cống Bản Lè 1 và Cống Bản Lè 3 phải hoàn thành trước ngày 30/8/2026; cầu Khe Bá và cầu Kẻ Nính hoàn thành trước ngày 30/10/2026.

Tại xã Châu Bình, UBND tỉnh yêu cầu địa phương khẩn trương đôn đốc các đơn vị thi công tập trung hoàn thành Nghĩa trang Kẻ Khoang, khu tái định cư sau đập phụ 1 và 2 khu sản xuất tại khu vực dốc 77, Na Cáng bản Bình 3. Theo đó, khu tái định cư sau đập phụ 1 phải hoàn thành trước ngày 30/8/2026; Nghĩa trang Kẻ Khoang trước ngày 30/9/2026; 2 khu sản xuất trước ngày 30/10/2026.

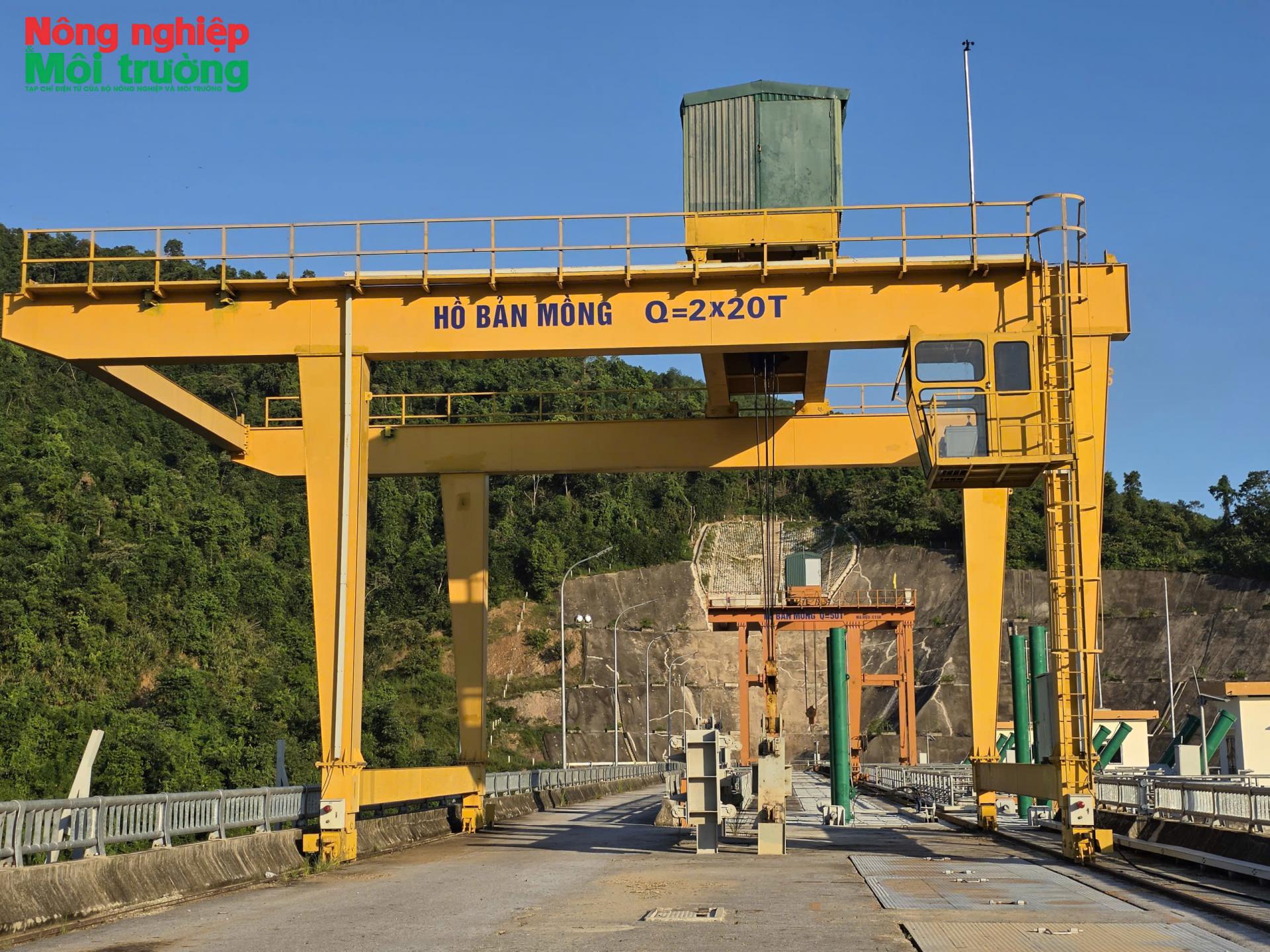

Dự án hồ chứa nước Bản Mồng giai đoạn 1 tại tỉnh Nghệ An có dung tích toàn bộ 225 triệu m3, 08 trạm bơm lấy nước dọc sông Hiếu và nhà máy thủy điện công suất 45MW

Đối với các hạng mục đường dân sinh thuộc phần việc được giao làm chủ đầu tư, UBND xã Châu Bình và UBND xã Quỳ Châu phải khẩn trương tổ chức thực hiện, bảo đảm hoàn thành trước ngày 30/12/2026.

Riêng đối với những đề xuất hỗ trợ khác liên quan đến công tác giải phóng mặt bằng, UBND xã Châu Bình được giao rà soát, làm việc với Sở Tài chính, Sở Nông nghiệp và Môi trường tỉnh Nghệ An để thống nhất phương án, báo cáo UBND tỉnh xem xét, xử lý theo quy định.

Siết trách nhiệm nhà thầu

Điểm đáng chú ý trong chỉ đạo lần này là yêu cầu gắn tiến độ thực hiện với trách nhiệm cụ thể của từng đơn vị thi công. UBND tỉnh Nghệ An yêu cầu những đơn vị thi công chậm tiến độ phải phải khẩn trương chấn chỉnh, bổ sung nhân lực, thiết bị và vật tư. Nếu nhà thầu không bảo đảm tiến độ các hạng mục được giao thì không được tham gia các gói thầu tiếp theo thuộc Dự án Hồ chứa nước Bản Mồng.

Ban Quản lý dự án Nông nghiệp và Môi trường có trách nhiệm đề xuất phương án xử lý đối với trường hợp nhà thầu vi phạm hợp đồng, bảo đảm đúng quy định. Đối với đơn vị thi công Nghĩa trang Kẻ Khoang và 2 khu sản xuất, UBND xã Châu Bình phải có văn bản phê bình, yêu cầu khắc phục ngay tình trạng chậm tiến độ.

Đồng thời, các Sở Nông nghiệp và Môi trường, Tài chính được giao chủ động hướng dẫn, phối hợp với địa phương và các đơn vị liên quan tháo gỡ những kiến nghị thuộc thẩm quyền; những vấn đề vượt thẩm quyền phải kịp thời tham mưu UBND tỉnh xem xét, quyết định.

Dự án ngoài phục vụ sản xuất nông nghiệp còn góp phần cắt, giảm lũ cho hạ du sông Hiếu

Việc UBND tỉnh Nghệ An liên tục kiểm tra thực địa, xác định rõ từng phần việc, thời hạn hoàn thành và trách nhiệm của từng cơ quan, đơn vị cho thấy yêu cầu đẩy nhanh tiến độ Dự án Hồ chứa nước Bản Mồng đang được đặt ở mức cao nhất.

Từ nay đến cuối năm không còn nhiều thời gian, vì vậy việc tháo gỡ các điểm nghẽn, nhất là giải phóng mặt bằng, đồng thời siết chặt trách nhiệm của các nhà thầu sẽ là yếu tố quyết định để dự án về đích đúng kế hoạch.

Theo Quyết định phê duyệt điều chỉnh chủ trương đầu tư Dự án hồ chứa nước Bản Mồng giai đoạn 1, tỉnh Nghệ An của Thủ tướng Chính phủ ngày 26 tháng 10 năm 2023, xây dựng Hồ chứa nước Bản Mồng với dung tích toàn bộ 225 triệu m3, 08 trạm bơm lấy nước dọc sông Hiếu và nhà máy thủy điện công suất 45MW. Đây là công trình nông nghiệp và phát triển nông thôn, cấp I thuộc nhóm dự án A. Dự án khi đi vào vận hành sẽ cấp nước tưới cho 18.838ha ven sông Hiếu, trong đó tưới tự chảy 4.551ha, còn lại tưới động lực; cấp nước cho sông Cả về mùa kiệt khoảng 22m3/s; kết hợp phát điện theo tưới; cấp nước cho công nghiệp, dân sinh và chăn nuôi; nuôi trồng thủy sản và cải tạo môi trường; kết hợp giảm một phần lũ cho hạ du sông Hiếu.



Bùi Ánh
